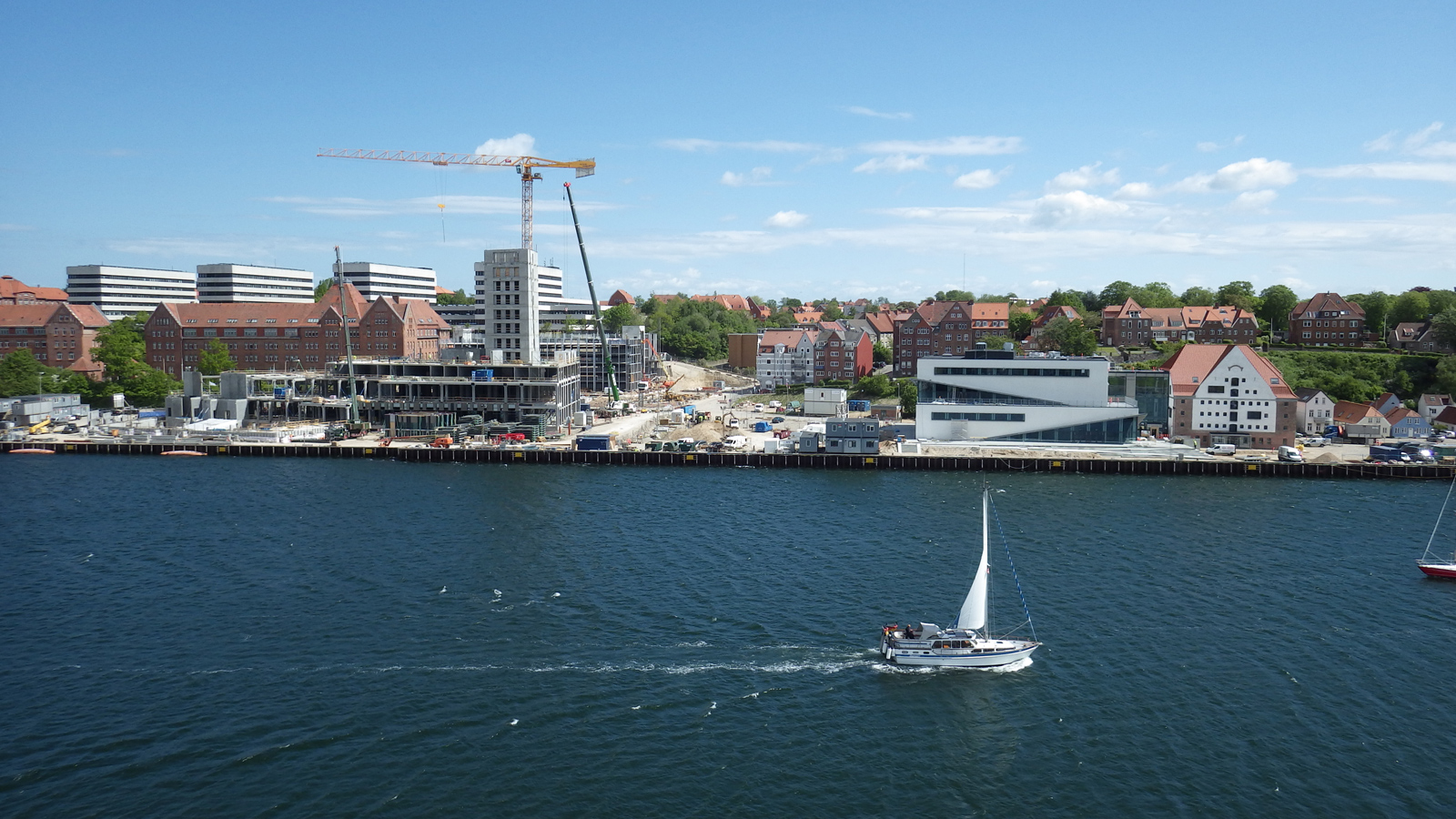

Sted: Alsik bygges på Nørre Havnegade i Sønderborg. Det er havnefronten ved Sønderborgs tidligere industrihavn. En stor del af havnefronten omdannes i disse år til en ny bydel, og Alsik udgør et centralt element i den plan.

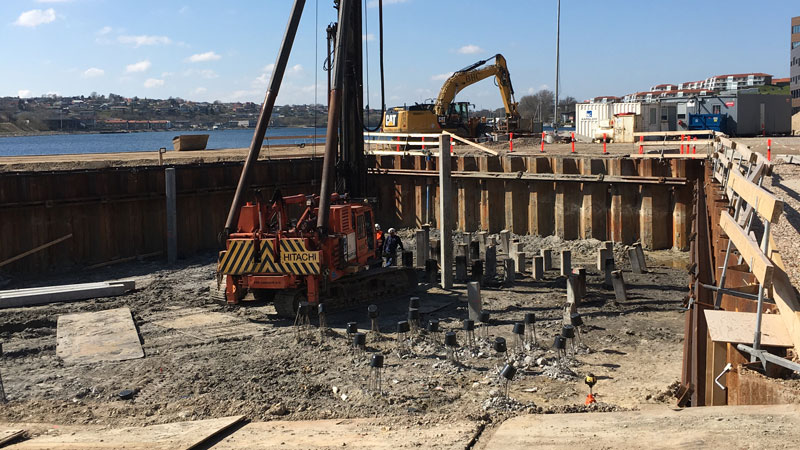

Der sættes pæle i byggegruben
Økonomi: Projektet koster over 700 mio. kr. Finansiering sker i et samarbejde mellem Bitten & Mads Clausens Fond og PFA Pension.
Organisation: Der er mange involverede i skabelsen af Alsik. Hver enkelt område varetages af en anerkendt kompetence indenfor området: Hoteldrift, restauranter, spa og wellness, indendørsarkitektur, etc. De væsentligste aktører på projektet består af:
- Arkitekter: Henning Larsen Architects har tegnet huset
- Totalentreprise: A. Enggaard A/S
- Operatør: Når Alsik er færdigbygget, vil operatøren på hotellet blive RIMC. Det er en erfaren partner i hoteldrift, der vil sikre kvalitet og driftsikkerhed. RIMC har hoteller i 50 lande, men Alsik bliver deres første hotel i Danmark.
- Restauranter: Restauranterne på hotellet konceptudvikles og drives af Jesper Koch ud fra et nordisk koncept. Der bliver tre restauranter og en hotelbar: En buffetrestaurant, en familierestaurant og en a la carte restaurant på 17. etage.

Alsik ligger ned til Alssund
- Spa og wellness: Spa og wellness området blive det største i Danmark, og vil rumme et unikt koncept med en variation af oplevelser og behandlinger. Alt tolket ind i nordisk stil og udtryk. Der samarbejdes med både tyske og svenske konsulenter på området: Schlettere og Raison d'Etre. Sammen med Henning Larsen Architects sikres en rød tråd til bygningsdesignet i hotellet.
- Interiør-arkitekt: Bachhuber Design fra München er indretningsarkitekt på hotellet, og fører "Nordic Design" helt ud i interiør og møblement.
Oversigt 2018:

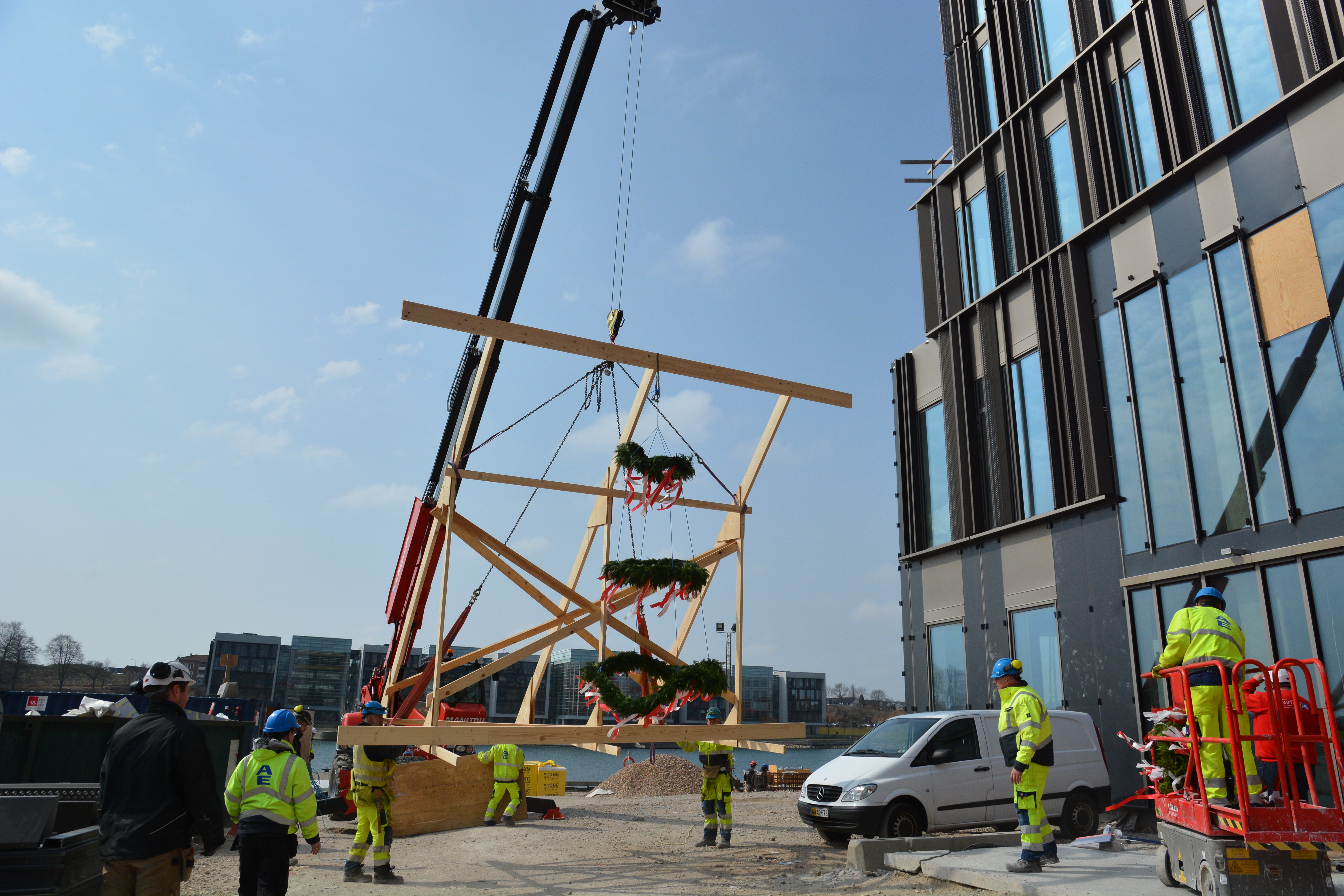

Rejsegilde for Alsiks håndværkere, 12. maj 2018
Januar 2018 | Armering bindes i gulv ved den store pool i spa stueplan Lofter monteres i hotelværelserne på 2. etage 15. etage på hotellet står klar, og 16. etage påbegyndes. |
Februar 2018 | 17. etage bygges De indvendige vægge på konference-etages sættes op Glasfacaden til udsigtetagen på 16. etage leveres, og står klar til senere montering Malerarbejde i hotelværelserne på 2. etage påbegyndes Pæle rammes til terrassen udenfor spa, hvor der bl.a. skal være saltvandspool. |
Marts 2018 | 18. etage bygges- hotellet har nået sin fulde højde Flisearbejder i køkkenet i stueplan Fliser monteres i de badeværelser, som bygges på stedet (resten er leveret fuldt færdige) Indre vægge bygges i suiterne på 15. etage |
April 2018 | Den 12. april: Rejsegilde for håndværkerne Indvendige vægge på spa-etagerne De nederste hoteletager får monteret færdige lofter |
Maj 2018 | Gulvvarme og installationer i spa-attraktioner 16. etage, udsigtsetagen, får lukket facaden med glas. Endelige og funktionsdygtige elevatorer monteres i hoteltårnet Indkørslen til spa hovedindgangen udføres i landskabsprojektet Alsik får sit navn på toppen: Den 7. maj monteres et skilt på 18. etage, mod hhv. syd og nord. |
Juni 2018 | Tårnkranen nedtages ved Alsik Der opstartes fliselægning i særligt forband i hotellets lobby Nedhængte systemlofter Back of House samt fuldspartlede lofter i hotelværelser På hotellets øverste etager støbes der gulve ved at pumpe beton op fra stueplan |
Juli 2018 | Baldakiner monteres over hovedindgange Indvendige vægge på hotellets kerne forberedes til trælameller Der lægges trægulve i hotelværelserne på de nederste etager |
August 2018 | Lamelvægge og træinddækning af elevatorer på hoteletager Skvulpekanter støbes i pool og børnepool Emhætter installeres i hovedkøkken Styresystemer og installationer monteres i teknikrum, herunder også Danfoss komponenter |
September 2018 | Gulvtæpper lægges i hotelgange Der holdes åbent hus i byggeriet den 2/9-18, med over 3000 besøgende Nedhængte lofter i konferencens fællesområder Flisevægge udføres i showkøkken til Restaurant Freia |
Oktober 2018 | Trægulve påbegyndes på konferenceetagen Der udføres sedumtage (mos) på Alsiks tagflader |
November 2018 | Den 1/11-18 opsættes gangbro over Nørre Havnegade + fra ungdomsboliger til P-hus Trægulve er færdig i konferencens fællesområder Træbryggen langs havnefronten er færdig (udført af kommunen) Der opsættes stålgelændere langs trappen til konferenceetagen |
December 2018 | Flisearbejder i spa og pools Trælameller i spaens lobby Spaattraktioner installeres og monteres Kassetter til special lofter i XL-konferencerummet opsættes Udearealerne rundt om Alsik skrder frem (udført af Havneselskab) |
Oversigt 2017:
Januar 2017 | Elevatorkernen i er 5. sals højde Pilotering under spa Kloakarbejder i kælder snart færdige |
Februar 2017 | Elevatorkernens 7. etage påbegyndes Gulve i kælder støbes Bunden af spa-bassiner forberedes Der lægges dæk på 1. etage |
Marts 2017 | Tårnkranen hæves 10 meter Elevatorkernens 8. etage bliver færdig, og der tages fat på 9. etage. Der bygges indvendige vægge i kælderen Børnespa støbes Antallet af døre i Alsik opgøres til 1.112 stk. |
April 2017 | 10. etage støbes på elevatortårnet. I kommende måneder bygges etager rundt om, før etage 11-19 bygges med færdige elementer. Milepælsarrangement den 28. april 2018 med 8-900 besøgende |
Maj 2017 | Facademontering på hotel og spa påbegyndes Trapper i hotel-kerne er 50 % færdige Føringsveje til el, vvs og ventilation i kælder pågår |
Juni 2017 | Badelementer er monteret på 2. og 3. etage, og 4. etage er over halvvejs. Porebetonvægge er stort set etableret overalt, opsætning af gipsvægge påbegyndes. Kanaler i terræn (øst) er 95 % færdige |
Juli 2017 | Spa byggeriet er etableret til og med 2. etage Hoteletager bygget til og med 5. etage, elementmontage påbegyndt på 6. etage (status den 21/7-17) Konferenceetagen er etableret, og de indvendige vægge bygges |
August 2017 | I konferencens store XXL rum, med plads til 250 personer, placeres en 17 ton tung ståldrager i loftet for at kunne bære konstruktionen uden brug af søjler. |
September 2017 | På hoteletagerne påbegyndes arbejdet med opbygning af indre vægge. Hotelgange og værelser tager form |
Oktober 2017 | I takt med at facadepladerne ankommer med skib fra Sverige, sættes de på byggeriet. Facaden begynder at få sit udtryk: De nederste etager endnu kun med bagfacaderne, men de øverste etager med den endelige facade. |
November 2017 | Tårnkranen hæves de sidste 30 meter, og er nu 90 meter høj. Hoteltårnet bliver 70 meter højt. (Kote 74) |
December 2017 | Drifts-elevatorer monteres i køkken. Der støbes kanter rundt om den store pool i spa Facade monteres ved receptionen i hotellet |
Oversigt 2015-2016:
13. nov. 2015 | Første spadestik |
November 2015 | Grundvandssænkning |
December 2015 | Udgravning af byggegrube |
Januar 2016 | Jordankre |
Februar 2016 | Arbejdet med at pilotere 1200 betonpæle påbegyndes "Lille" tårnkran opstilles Alsik får en Instagram profil: @Alsik_conference |
Marts 2016 | Spuns er færdig-etableret Pilotering gennemført 75% Gruber og kanaler støbes på grunden |
April 2016 | Pilotering under hotellet er færdig Piloteringen under spa gennemført 60% |
Maj 2016 | Armering foretages på bundpladen under hotellet |
3. juni 2016 | 1. milepæl: Bundpladen støbes under hotellet, og der holdes et arrangement, hvor mindst 1.100 mennesker besøger byggepladsen. |
Juni 2016 | Den store tårnkran opstilles |
Juli 2016 | Kældervægge støbes |
August 2016 | Støbning af elevatorkerne påbegyndes |
September 2016 | Ventilationsanlægplaceres i kælderen, hvorpå der lægges låg på dele af kælderen |
Oktober 2016 | Elevatorkerne er i 1. sals højde og der igangsættes 2-holdsskift fra Kl. 6-22 |
November 2016 | Elevatorkerne i 2. sals højde Kælderydervægge er gennemfært 100% Membran på ydervægge af kælder er gennemført 60% |
December 2016 | Kollegieboligerne på den modsatte side af vejen har første spadestik. |

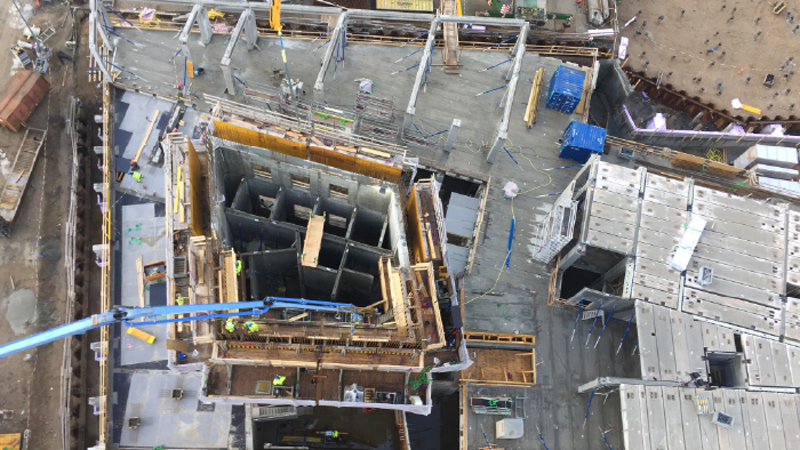

Et kig ned i elevatortårnet. 2016
